UL258
Muttenz – Delémont
Ausführungsjahr
2022
Auftraggeber
SBB
Aufgabe
Projektverantwortung und Bauleitung seitens Montageunternehmen
Arbeiten

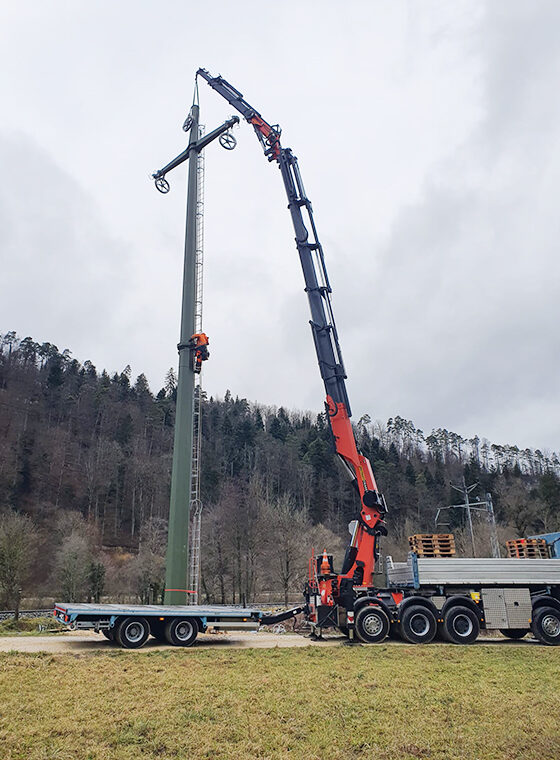

- Mastmontage mit Kran und Helikopter
- Seilzüge
- Seilarbeiten
- Montage Armaturen
- Demontage der alten Seile und Masten
Arbeitsbeschreibung
Zwischen Muttenz und Delémont wurde die Übertragungsleitung der SBB komplett ersetzt. Demontage der bestehenden HEB-Masten und Montage der neue Stahlvollwandmasten. Die Seilarbeiten mussten mehrheitlich in der Nacht durchgeführt werden, da die Leitung im Gleisbereich gebaut wurde und die Gleise mehrmals kreuzte.
Besonderheiten
Bis zur Umschaltung auf die neue Leitung musste die bestehende Leitung jederzeit betriebsbereit bleiben.
